西寧機場三期建設開足馬力

——抓“六!贝佟傲(wěn)”一線見聞④

張慧慧
2021年12月09日09:12 | 來源:青海日報
小字號

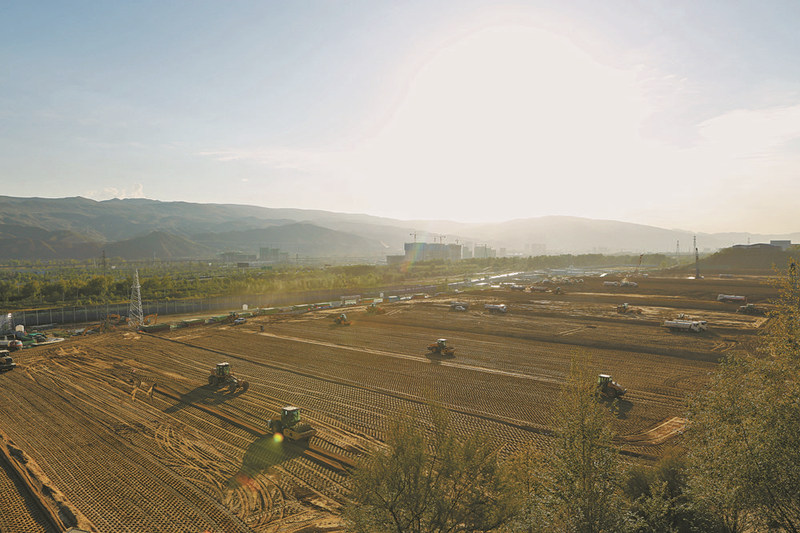

西寧機場三期工程施工現場。資料圖片

  冉冉晨霧重,暉暉冬日微,高原的冬季因暖陽而變得溫和。

  “嗖、嗖……”一架架飛機騰空而起,沖向藍天。與此同時,西寧機場三期工程項目施工現場,并沒有因?yàn)楹涞臍夂蚨O陆ㄔO(shè)的腳步。

  11月25日,記者來到西寧機場三期工程飛行區一、二標段的施工現場,一排整齊的藍色抑塵網時刻“待命”,工作人員個個干勁十足,初冬的“寒意”與項目的“熱度”形成對比。

  一架架工程機械正在緊張作業,土方運輸車來來往往,強夯機、羊角碾、壓路機等在轟鳴聲中運轉不停,霧炮車和灑水車在不間斷的降塵除塵,施工現場繁忙而有序。

  “我們目前正在進行飛行區工程的土方及地基處理,已完成總工程量的65%。咱們這邊有效施工天數因氣候原因受限,所以在天氣條件允許下,我們一直堅持‘機器不!脑瓌t,加快施工進度,高標準推進土方工程。”青海省機場建設指揮部工程部項目主管張致英說。

  高低錯落的土方,遠看與城市道路齊平,近看正在“逼近”已有的飛行區跑道。對于這“暗藏玄機”的設計,青海省機場建設指揮部工程部副總經理席昊向記者解釋道:“我們利用這邊的地勢高差,設計了航站樓、綜合交通換乘中心的豎向功能布局,這里的原始地面和最終設計建造的航站樓地面落差在38米左右,填方量大概需壓實方1770萬立方米!

  一旁,強夯機機聲轟鳴,灑水車配合作業,保證著壓實土方的最佳含水率。土方量大、濕陷性黃土、沖溝是機場建設過程中的難題,對此,席昊說:“西寧機場三期項目施工難度大,我們夯實地基更不能馬虎!

  在和濕陷性黃土打過多次“交道”后,項目團隊結合實際,吸取以往工程的經驗,對土方工藝進行了優化改良。

  “我們進行原地面強夯后,在每30厘米的原厚度上逐層回填碾壓,回填到每4米時,再次進行強夯,配套鋪設土工格柵,在翻拌輾壓過程中利用冷再生設備輸送水源,使土壤壓實度達到95%的施工要求,提高強夯效率,保證土方的穩定性!毕荒托牡亟榻B著。

  近年來,青海省民航年旅客吞吐量快速增長,民航機場建設同步走上快車道,“十二五”“十三五”以來,青海機場有限公司圍繞青藏高原區域樞紐機場建設,完善機場功能布局,跑出了機場建設“加速度”,省內機場“遍地開花”,為全國高原機場建設貢獻了“青海智慧”。

  “我們將新建15.8萬平方米的航站樓,可滿足2030年旅客吞吐量2100萬人次、貨郵吞吐量12萬噸的發展需求……”說起這些,席昊的眼神里滿是期待。

  施工現場,9臺顆粒物(揚塵)在線監測系統設備“嚴陣以待”,這些“環保衛士”實時監測著施工現場的環境數據,相關數據可同步至手機等移動客戶端,及時提醒現場施工人員調整相關作業,這也是西寧機場三期建設項目落實揚塵治理“六個百分百”的有力舉措之一。

  今年3月,青海省機場建設指揮部嚴格落實疫情防控和重大項目“兩手抓、兩不誤”的工作要求,建立疫情防控三級監察機制,全力做好各區域不定時全面消殺、人員健康監測等,實現了西寧機場三期工程項目的全面復工復產。

  穩投資是“六穩”的重要方面之一,也是謀求經濟高質量發展的長遠之策,西寧機場三期項目的順利推進離不開“穩投資”的強勁支撐。

  據了解,西寧機場三期工程項目總投資約105.1億元,建設工期5年,由機場工程、空管工程、供油工程三部分組成。機場工程總投資99.83億元,其中資本金58.2億元,剩余部分由企業自籌,多方聯動下,為青海省民航歷史上這一投資和建設規模最大的項目打下了堅實的資金基礎。

  此外,西寧機場三期工程以打造“青海省第一綜合交通樞紐、第一旅客集散中心和對外開放第一門戶”為目標,按照因地制宜、適度超前、滿足發展的原則,首次在設計中充分體現“平安機場、綠色機場、智慧機場、人文機場”的理念,更好發揮民航助力青海高質量發展的支撐作用。
